近日,由上海寶冶承建的啟東易事特150兆瓦/300兆瓦時儲能電站項目以112天的“寶冶速度”成功實現并網目標。

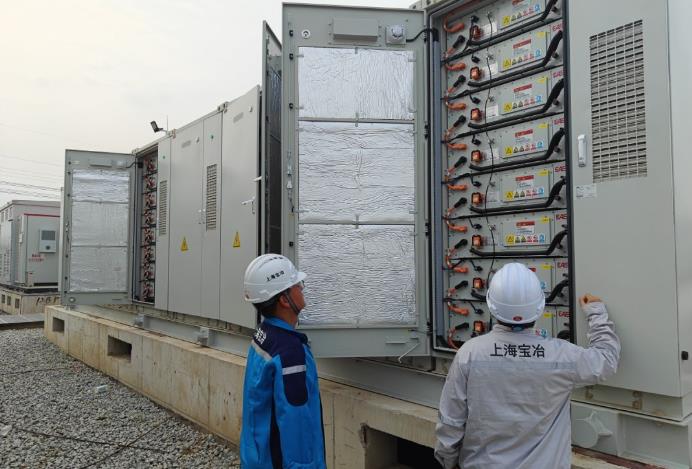

啟東易事特150兆瓦/300兆瓦時儲能電站項目位于江蘇省南通市啟東市東海中學校園內,項目占地面積約58畝、儲能電池艙124套、PCS儲能交流器62套、電池簇992個,pack為7936套、磷酸鐵鋰電芯51584個,包含220千伏升壓站一座、220千伏送出線路9.3公里及相關配套附屬工程。項目建成后,將改善江蘇電網南通東部片區電網結構現狀,向江蘇新能源項目提供調峰能力,并為電網提供調頻、調峰輔助服務。
該項目采用組串式液冷戶外柜儲能系統解決方案,利用電化學儲能快速響應的特點和良好的調峰性能,發揮削峰填谷、負荷跟蹤、調頻調壓、電能質量治理等功能,保障地區電網安全、提高電網調峰能力,對探索儲能系統多元化運行管理、后續儲能項目建設等具有重要示范意義。
寶冶速度 高效履約
該項目自2024年5月8日開始動土施工,歷經112天的全力奮戰,實現并網目標。建設期間,經歷黃梅雨季22天、舊址拆遷25天、高溫天氣10天,真正留給工程施工的時間緊之又緊。
混凝土澆筑量最大的儲能基礎施工為關鍵工期節點,同時也是物資通道必須確保的節點。項目團隊科學倒排工期,結合天氣變化情況,確定所有儲能區基礎施工在6月20日前完成。
開工即沖刺,在夜以繼日的35天儲能基礎施工期間,機械不停歇,人員三班倒,項目團隊精心策劃施工組織,采取科學計算功效手段,最終于6月13日,提前7天實現這一重要節點目標,為后續大型設備進場、以及升壓站區域設備進場提供了有利保證。
技術創新 品質提升
項目部緊密與設計院和設備廠家積極溝通,研討和分析產品特性、設計意圖,并結合團隊自身在新能源項目以往的施工經驗,提出“快速建造+新技術+新材料”方式,并從源頭把控質量,有效解決質量控制問題,為項目高質量履約創造條件。
該項目地處長江口岸,地下水十分豐富,地基基土承載力差。為克服這一難點,項目團隊結合場址情況制定排水措施,對已拆建的建筑渣塊直接回收利用到道路路基換填上,同時采取大開挖方式對儲能區基礎進行集中降排水,并聯合設計院采取“電纜溝基礎+儲能艙基礎+PCS基礎”連體澆筑方式,增加基礎承載面積,解決地基軟弱、地基承載力低的問題。這一舉措進一步節約了建造成本,得到了業主及設計院的高度認可。
多方認可 塑造品牌
啟東易事特150兆瓦/300兆瓦時儲能電站項目是江蘇2024年省重點示范項目,省發改委相關領導多次深入現場進行調研。
并網成功后,易事特業主發來感謝信,對項目建設做出的突出貢獻表示感謝。(上海寶冶)
評論
