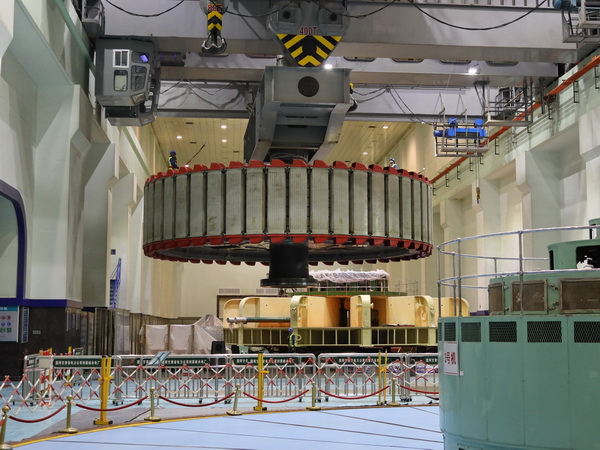

中國電力網訊 4月29日上午,記者在國網甘肅劉家峽水電廠廠房內看到,在現場起重指揮的哨聲下,該廠700多噸的4號發電機轉子,經過三起三落的試探性起吊后順利回裝至發電機定子中央,標志著該廠號4號機組A級檢修及定子改造工程進入了關鍵階段。
據悉,該廠4號機A級檢修及定子改造工作從2020年11月13日正式開工,計劃于6月10日完工。改造工程工期長、時間緊、任務重,是一場跨年度的“硬核”檢修任務,全體參檢人員充分發揚敢打硬仗、善打硬仗、能打硬仗的“隴電鐵軍”精神,扎實推進“黨建+檢修質量”提升行動,全力攻堅此次改造任務。
為做好此次轉子吊裝工作,該廠負責人靠前指揮,現場督導吊裝工作。起吊前各主攻分場對現場進行了嚴格的安全管控,對現場安全防護措施進行了充分檢查。隨著哨聲的指揮,轉子徐徐升起,緩緩吊運至機坑上方,在2名起重人員的精心指揮和16名安裝檢查人員的共同配合下,經過三起三落的試探性起吊,4號機轉子順利吊裝至發電機定子中央。
4號機轉子的成功回裝,標志著該廠4號機組A級檢修及定子改造工作已進入沖刺階段,各級檢修人員將嚴把工程質量關、進度關、全力做好轉子回裝后的各項工作。
評論
