當前位置: 首頁 > 電網 > 地市報道

呼和浩特供電公司為首府戰疫 提供電力速度 建設信達國貿方艙醫院

中國電力網發布時間:2022-11-10 17:06:55  作者:李順鵬 張浩邦

  中國電力網訊  (通訊員 李順鵬 張浩邦)“經過連續9天的施工,信達國貿方艙醫院的電力配套設施和備用電源施工全部完工了。”生產技術部四級職員常步榮檢查驗收時說道。

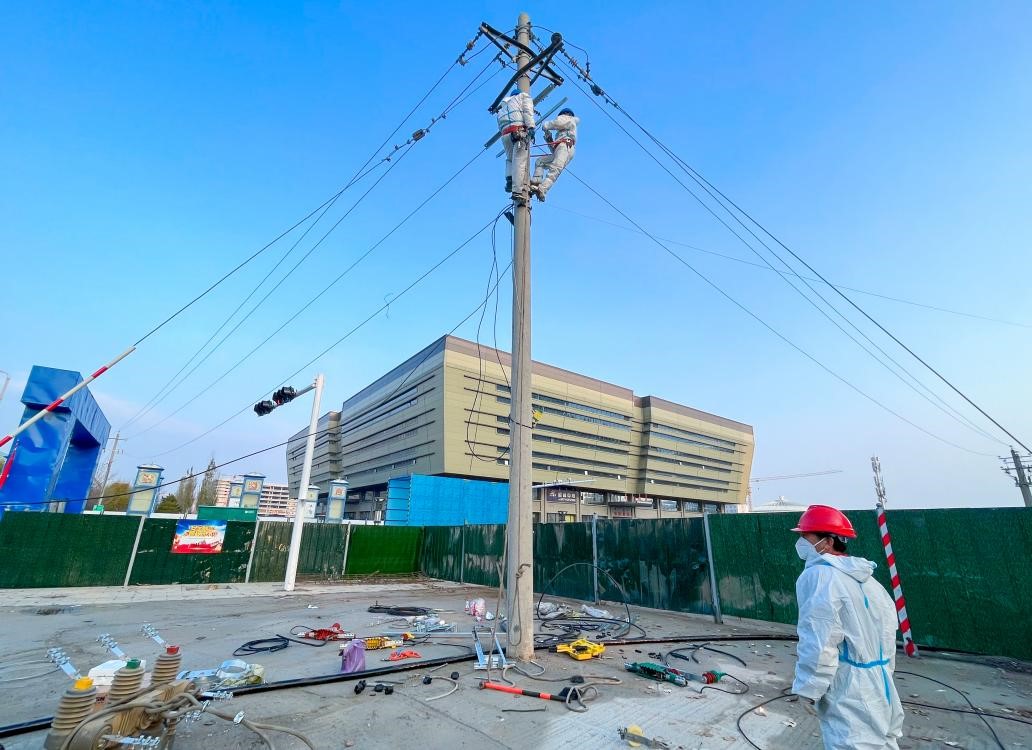

信達國貿方艙改造現場

  10月31日,在信達國貿方艙醫院建設現場,呼和浩特市副市長劉程民召開現場會議,要求呼和浩特供電公司全速完成方艙醫院電力配套工程的方案設計、主電源施工、方艙照明及方艙內4000個床位的用電布置,為下一步首府地區疫情防控提供堅實保障。呼和浩特供電公司生產技術部、科技城園區供電分公司及相關工作人員參會,并立即展開行動。

  當天下午,該公司生產技術部立即組織召開緊急會議,討論信達國貿方艙醫院電力配套設施供電、保電方案,并組織光科技城園區供電分公司和光源公司的設計人員前往現場勘察、調研用電需求,制定了詳細的施工方案、列出用料清單。


信達國貿方艙醫院布置主電源電纜

  經現場勘查,發現信達國貿因停運多年疏于維護,業主電力設備存在較多隱患,呼和浩特供電公司精心設計,并組織投資改造,優化方艙醫院電力設施。選派25名施工技術人員,爭分奪秒、日夜奮戰、緊張施工,經過4天不間斷封閉施工作業,完成信達國貿配電室高壓線路改造,并對4臺10千伏箱變高壓室、低壓室,以及所有低壓出線柜、進線電纜進行預防性電氣試驗。


信達國貿方艙醫院電源施工

  如今呼和浩特地區已進入冬季,天氣寒冷,為保障信達國貿方艙醫院電采暖供暖穩定,呼和浩特供電公司迅速做出應急預案,與北側富恒廣場負責人溝通協商,在其高壓配電室主電源進線柜并聯一根300米長的10千伏電纜,為信達國貿提供備用電源,該工程于11月9日開工,當日完成,屆時信達國貿方艙醫院將“一主一備”的方式運行。

  全部工程完成后,科技城園區供電分公司立即組織人員對10千伏鴻南線進行測溫、巡視和負荷監測,確保投運后零缺陷、零故障,全力保障信達國貿方艙醫院用電穩定。(魏征 田春雨/圖)

評論

用戶名:   匿名發表
密碼:
驗證碼:
最新評論0
