當前位置: 首頁 > 電網 > 電網建設

河南鄭州供電公司加快電網建設提高供電可靠性

中國電力網發布時間:2021-01-18 11:30:26  作者:韓彥
  1月7日,河南鄭州市最低氣溫達零下11.1攝氏度。受寒潮影響,當日18時01分,鄭州電網最大負荷達1090.6萬千瓦,同比增長14.3%。這也是2021年迎峰度冬期間鄭州電網負荷第五次創新高。在連續的高負荷下,鄭州電網經受考驗,確保了安全穩定運行。

  2020年,鄭州供電公司加強電網建設,新開工37項主網工程,投產60項主網工程,為城市發展提供了可靠電力保障。

  完善鄭州舊城區骨干網架結構

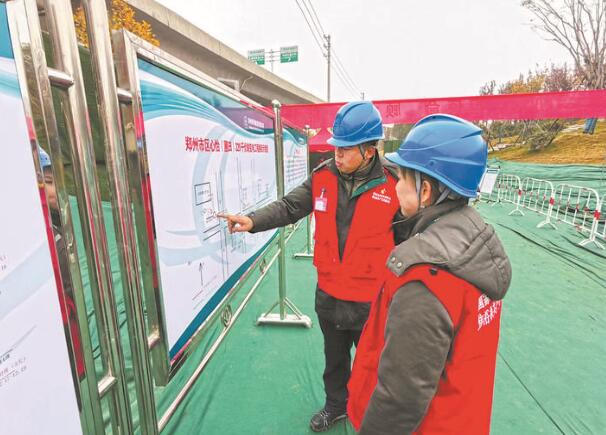

  2020年12月18日,在鄭州電網220千伏桐柏變電站工程建設現場,該工程建設項目負責人、鄭州供電公司建設部專責袁超在檢查工程驗收準備情況。當天,220千伏桐柏變電站工程投運。220千伏桐柏變電站作為鄭州市中原區第一座220千伏變電站,建成后可進一步提高區域供電可靠性。

  2020年上半年,隨著新冠肺炎疫情防控形勢好轉,鄭州供電公司在嚴格落實施工現場防疫管控措施的前提下,推動220千伏桐柏變電站復工。

  在復工前,袁超組織施工單位、監理單位、設計單位、驗收單位多次召開視頻協調會,統籌安排現場人員管理、現場防疫措施、工作計劃。在工程建設過程中,鄭州供電公司全面升級應用新的智慧基建管理平臺,通過數字化設計模型深化應用實現對工程設計、物資供應、施工組織等參建人員的協同指揮,確保工程安全推進,實現了工程在冬季用電高峰來臨前投產。

  2020年,鄭州供電公司完善鄭州舊城區骨干網架結構,共投運500千伏經緯變電站送出、220千伏桐柏變電站等14項工程,提高了供電可靠性。

  保障鄭州新城區發展用電

  2020年12月3日19時50分,鄭州市濱河國際新城第一座變電站——110千伏蝶湖變電站投運。

  投運當天,鄭州市經濟技術開發區建設局校云杰主任和濱河國際新城建設指揮部指揮長共同將一面寫著“服務地方經濟發展,彰顯央企社會責任”的錦旗送到了工程投運現場。校云杰對現場指揮的鄭州供電公司建設部主任張松剛說:“有你們在,我們放心!”

  110千伏蝶湖變電站工程是鄭州供電公司在鄭州市經濟技術開發區與鄭州市政府共同出資建設的第一項工程。在建設過程中,鄭州供電公司與鄭州市經濟技術開發區管委會高度重視,合力協調地鐵施工、濱河國際新城綜合管廊修建、鴕鳥園搬遷等工作安排,共同研究克服沙土地沉降等不利因素。參建單位周密組織施工,配足配強施工力量,確保了該工程按期完工。

  2020年,鄭州供電公司加強濱河國際新城、楊金科教園區等新城區電網建設,完成6座110千伏變電站建設任務。

  為地鐵3號線建設配套供電設施

  2020年12月25日23時36分,隨著變壓器響起平穩的電流聲,為鄭州市軌道交通地鐵3號線配套電源供電的鄭州市區220千伏圃田(心怡)輸變電工程投產運行。該工程的投產時間比原計劃提前了7個月。

  11月18日,鄭州市政府在2020年軌道交通建設工作例會上要求,作為鄭州市骨干線路的鄭州市軌道交通地鐵3號線一期工程要于12月月底前正式通車。接到通知后,鄭州供電公司第一時間成立220千伏圃田(心怡)輸變電工程投產專班,明確12月25日投產目標。

  鄭州供電公司每天召開工程推進會,加強過程管控,推進電纜敷設與隧道建設交叉施工,共投入1100余人及35臺特種車輛24小時不間斷施工,用25天完成了36000米220千伏的電纜敷設任務,以高效施工確保了工程提前完工。

  2020年,鄭州供電公司服務鄭州市軌道交通建設,完成1項220千伏輸變電工程建設任務,開工建設1項110千伏變電站工程。

評論

用戶名:   匿名發表
密碼:
驗證碼:
最新評論0

相關閱讀

河南鄭州供電:加快電網建設 服務城市發展

6月15日,正在220千伏桐柏變電站施工現場檢查工程進度的河南鄭州供電公司建設部副主任李陸軍說,為了盡可能減少新冠肺炎疫情影響,保證重點工程建設進度,該公司按照既定時間節點倒排工期、掛圖作戰、科學施工,高標準、高質量、高效率推進項目建設。

河南鄭州供電公司全面排查治理安全隱患

6月1日,在河南鄭州220千伏柳林變電站設備區,運維人員弓小改帶著徒弟高斐,對運行中的設備開展隱患排查工作。鄭州供電公司以“安全生產月”活動為契機,組織人員加大隱患排查治理力度,保障電網安全穩定運行。

河南鄭州供電:企業復產用電 黨員靠前服務

  “你們廠里最近用電量肯定比較大,有啥情況隨時給我打電話。”2月17日上午,在河南鄭州英才街附近的思念食品廠區配電房,國家電網河南電力(鄭州)共產黨員服務隊城北供電部小分隊隊員靳小偉對該廠設備
營銷服務2020-02-20
