當前位置: 首頁 > 電網 > 電網建設

內蒙古500千伏包力一線加高改造工程如期告竣

中國電力網發布時間:2022-05-12 10:47:30  作者:李東海 韓志

  中國電力網訊 5月11日,由內蒙古能源集團所屬內蒙古送變電公司送電第一工程處承建的500千伏包力一線加高改造工程如期順利完成。為包頭地區新建的又一座500千伏變電站——英華站開辟出220千伏線路送出通道,進一步完善優化電力網架結構,提升地區電力綜合輸送能力,全面提高供電可靠性和安全性。

  該工程共分兩段,其中,大泉段為500千伏包力一線N184#-N188#段,改造長度1.043千米,新建鐵塔4基。通威段為500千伏包力一線N181+1#-N182#段,改造長度0.18千米,新建鐵塔1基。同時更換光纜2×2.05千米,拆除導線1.223千米,拆除光纜、地線各2.05千米,拆除鐵塔3基。線路位于包頭市九原區。

  500千伏包力一線N184#-N188#改造段(大泉段)為新建的英華500千伏變電站向東出線的四條220千伏同塔雙回線路開辟送出通道。由于新建四條線路需在500千伏包力一線N184-N185-N186檔間鉆越,同時需要跨越神華煤制烯烴2回220千伏線路,現狀線高無法滿足鉆越要求,因此需要加高改造。500千伏包力一線N181+1#-N182#改造段(通威段)為新建的英華變至通威二期變220千伏線路工程開辟送出通道。

  500千伏包力一線作為內蒙古電網的主網架重要線路,停電時間極為有限。為確保停電改造施工任務按期完成,項目部積極克服疫情期間人員、機具調動不便等諸多困難,于3月25日全面展開停電改造前各項準備工作。精心策劃工作內容,科學制定施工方案,做好安全合同簽訂、安全教育培訓和安全技術交底工作,提前完成基礎澆筑和鐵塔地面組裝,為順利完成停電期間改造施工打下了堅實基礎。

  5月4日凌晨,兩個改造段現場管理人員及施工人員全部到崗到位,施工機械、機具設備、安全防護用品和安全工器具等全部就緒,蓄勢待發。

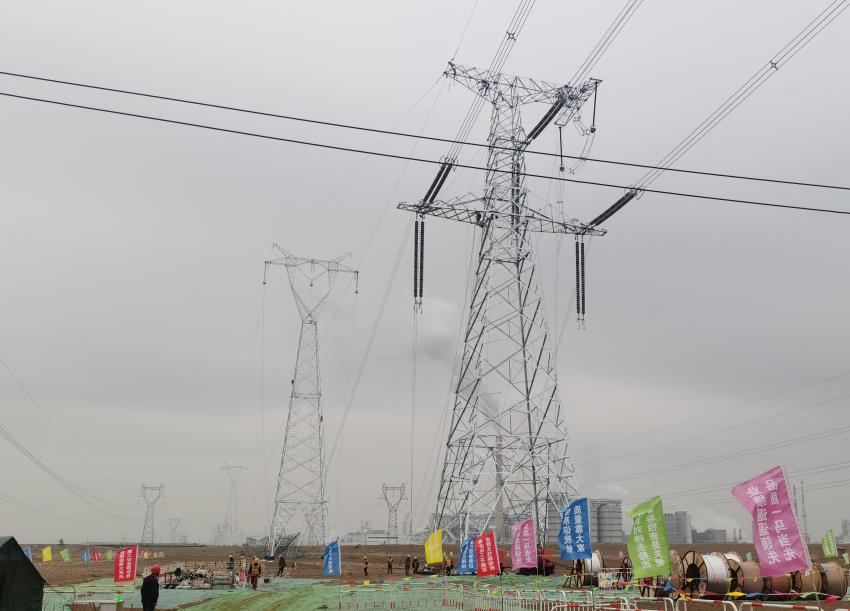

  5月4日上午10時49分接到500千伏包力一線停電命令后,大泉段、通威段改造施工全面鋪開。改造期間,由于大泉改造段東側為帶電運行的九原神華煤制烯烴220千伏線路,臨近帶電體作業安全風險極高;西側為民勝-神華煤制烯烴220千伏線路,同時新組立的加高鐵塔最高達到了84米,施工現場作業半徑小,施工難度增大。項目部精心組織、周密部署,加強現場安全監督,落實好各項安全措施,嚴格執行規程規范,強化質量要求和工藝標準,組塔、架線、展放光纜、拆舊等工序井然有序、環環相扣、穩步推進。全體參戰人員統一思想行動,提高政治站位,積極克服大風及雨天的影響,加班加點、日夜鏖戰,以“全力以赴、使命必達、務期必成”的工作態度和“特別能吃苦、特別能戰斗、特別能奉獻”的工作作風,安全順利完成改造施工任務,于5月11日18時28分安全交令。為助力電網重點工程建設再次展現了“蒙送鐵軍”風采,受到業主單位通報表?yè)P(yáng)。(李東海 韓志)

評論

用戶名:   匿名發表
密碼:
驗證碼:
最新評論0
