當前位置: 首頁 > 電網 > 電網建設

大涼山里建起特高壓換流站

中國電力網發布時間:2022-09-14 15:15:27  作者:馬勇 巨斌

  在金沙江大涼山段,來自青藏高原的江水從高處奔來,向東滾滾而去。俯瞰大地,金沙江似畫筆下的線條勾勒出山的輪廓。在蜿蜒的江河上空,一條銀線連接川蘇兩省,將來自四川金沙江流域的綠色電力送往華東地區;另一條銀線連接川浙兩省,正在建設者的努力下加速合龍,預計今年年底貫通送電。

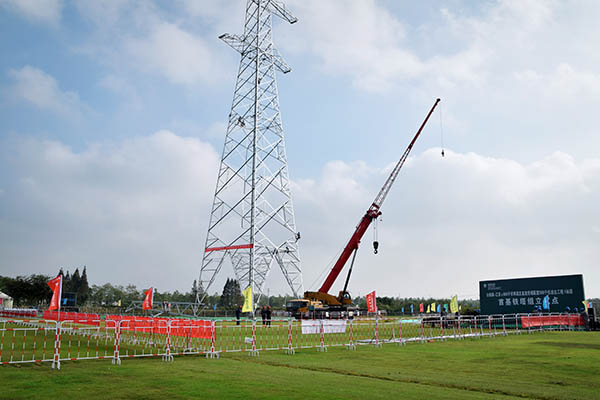

  銀線的起點,是位于涼山州布拖縣的世界最大換流站。該站是白鶴灘水電送出工程的送端站,也是世界換流容量最大的超級工程。該站采取“三站合一”方式建設,由白鶴灘—江蘇直流工程送端站±800千伏布拖換流站、白鶴灘—浙江直流工程送端站±800千伏白鶴灘二期換流站和500千伏變電站組成。整個工程占地約930畝,換流容量達1600萬千伏安。

  當前,白鶴灘二期換流站正加緊建設,國家電網有限公司特高壓建設分公司組織參建者在現場奮戰,爭取工程年底實現雙極低端帶電投運。

  對設計精益求精遴選最優頂層方案

  9月上旬的大涼山,雨水潤澤,處處蒼翠欲滴。在布拖、白鶴灘二期換流站換流變壓器廣場,筆直光滑、高達幾十米的防火墻引人注目。施工開始前,國網特高壓公司業主項目部和施工項目部針對防火墻施工存在的鋼筋保護層厚度不足等問題,與設計方反復研討,確定了帶附加層的組合鋼模技術方案,并在組合鋼模中設計了止水系統,達到了防火墻結構正版墻面無縫對接的效果,填補了國內大面積清水混凝土澆筑薄壁結構的技術空白。

  布拖、白鶴灘二期換流站與以往工程相比,存在施工環境條件差、設備技術性能升級、施工工藝要求高等特點,如果沿襲過去的管理經驗,會影響工程建設進度。“我們不斷優化工程設計,從源頭抓好質量提升的關鍵,主動創新工作思路,遴選出最優頂層方案。”兩站業主項目部經理介紹。

  優化設計體現在工程的方方面面。在這里,三站共用主控樓、綜合樓、綜合水泵房、電源及水源等公用設施,兩個換流站共用換流變壓器、平波電抗器線圈等備品備件,節省了工程總體投資;業主項目部合理優化站區布置,交流濾波器場地縱向尺寸較同類工程縮短20米;兩個換流站高端閥廳均采用全鋼結構,直流場及交流場主要電氣設備支架采用鋼管格構式支架,以減少地震對電氣設備的影響。

  工程開工后,國網特高壓公司業主項目部和設計團隊數次碰頭,針對現場土質天然含水量達55%以上的情況,創新采用高含水量黏土強夯置換填方地基建造設計方案,成功解決了超高含水量黏土填放處理這一世界級難題,減少了250萬立方米的棄土。

  “我們嚴格把關圖紙?jiān)O(shè)計,從源頭提升工程工藝質量。”布拖換流站業主項目部質量專責張智說。布拖換流站建設期間,該站共優化設計方案43處,使設計更加符合現場施工要求。

  全鏈條建設管理提高工程建設管理“含金量”

  “現場施工工序有上千項,每一項都關系到整個施工流水線能否高效完成。我們強調建設管理人員運用全鏈條管理思維,防止因‘短視’造成施工滯后。”白鶴灘二期換流站業主項目部副經理李勇說。

  疫情形勢復雜多變,為了保障工程按節點推進,國網特高壓公司業主項目部組織施工項目部科學制訂施工計劃,合理安排工序,為土建和電氣交叉作業創造了良好條件。

  布拖、白鶴灘二期換流站工程大件設備多,從西昌火車站到布拖施工現場全程200多千米,運輸中道路崎嶇、山高坡陡,加上冬季雨雪天氣多,如何將設備安全運抵現場是擺在項目部面前的一大難題。從沿途公路橋梁加固,到換流變壓器及其他大件運輸路途保障,國網特高壓公司業主項目部與屬地供電企業、當?shù)亟煌ㄟ\(yùn)輸部門和大件物流運輸單位建立了定期協調工作機制,打通大件運輸各個環節,避免出現設備進場滯后的情況。

  氣體絕緣全封閉組合電器耐壓試驗一次性通過,換流變壓器耐壓局部放電試驗全部一次性通過,雙極低(高)端調試內容一次性完成……布拖換流站建設質量得到了驗證。

  為了提高工程建設管理“含金量”,落實“六精四化”要求,國網特高壓公司堅持技管工程,將以往的單一常規管理改為技術幫帶管理,及時開展工藝質量提升技術服務,不斷提高施工單位作業能力。

  翻閱兩個換流站監理項目部施工方案報審匯總表可以發現,自工程開工以來,布拖、白鶴灘二期換流站業主項目部分項嚴格審核施工方案中的風險要點、技術要求、工藝質量等。此外,業主項目部還利用信息技術手段,對全站地下管網施工、換流區電纜隧道、閥廳鋼結構吊裝等實施三維設計交底,確保一線施工班組人員精準理解和掌握技術要點。

  整合科技創新資源爭創精品示范工程

  在布拖、白鶴灘二期換流站進站道路上,一排紅色的大字格外引人注目——高可靠性、高標準化、高利用率。工程建設初期,國網特高壓公司業主項目部確立了打造新時代特高壓直流輸電升級版“雙800”精品示范工程目標,即工程輸送規模達800萬千瓦、運行電壓等級達800萬千伏。這對工程質量工藝和施工標準提出了更高要求,建設者必須在管理上更加精進。

  國網特高壓公司業主項目部動態整合各參建單位科技創新資源,組建了以業主項目部為牽頭責任單位,施工單位和廠家為主體的工程現場科技創新體系。業主項目部牽頭編制布拖、白鶴灘二期換流站新技術應用策劃,滾動修訂布拖、白鶴灘二期換流站創新科技項目工作計劃,組織開展管道內壁防腐噴涂器、帶附加層鋼模板施工工藝、基于無人機航測技術的場地平整度控制等幾十項創新成果研究,提升工程建設質量。

  直流穿墻套管安裝是現場設備安裝的“老大難”,套管吊裝與孔洞尺距要盡可能精確。施工項目部技術人員經過多次試驗,研發出直流穿墻套管吊裝專用工具,解決了吊帶與閥廳外墻彩板易碰撞的問題。“我們通過研發輔助工具使吊點向戶外端延伸45厘米,既避免了吊帶被卡住,又降低了施工安全風險,提高了吊裝效率,單臺套管安裝時間縮短了3小時。”布拖換流站電氣A包四川送變電公司施工項目部經理張鳴鏑介紹。

  一系列科技創新舉措讓工程建設得以順利推進,施工工藝與建設質量也得到了提升。(馬勇 巨斌)

評論

用戶名:   匿名發表
密碼:
驗證碼:
最新評論0
