當前位置: 首頁 > 電網 > 電網建設

深圳光明燃機電廠電力設施遷改提前完工

深圳特區報發布時間:2023-08-18 11:48:02  作者:方勝 褚學來 鄭文韜

  8月17日,隨著深圳110千伏某線最后一座電力基塔順利拆除,歷時近2年的光明燃機電廠電力設施遷改工程圓滿完成,為該電廠順利進入建設階段騰出空間、贏得時間。

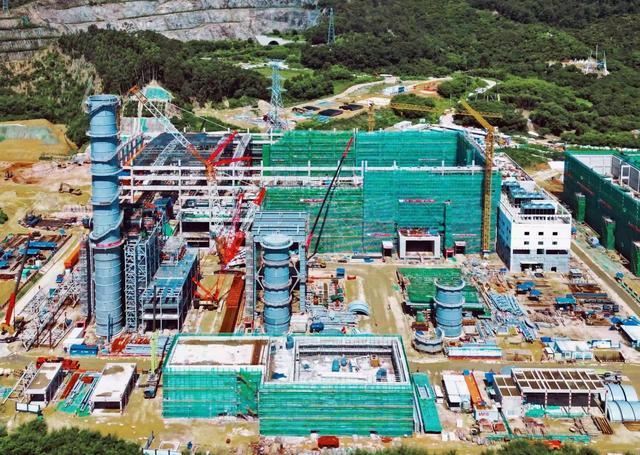

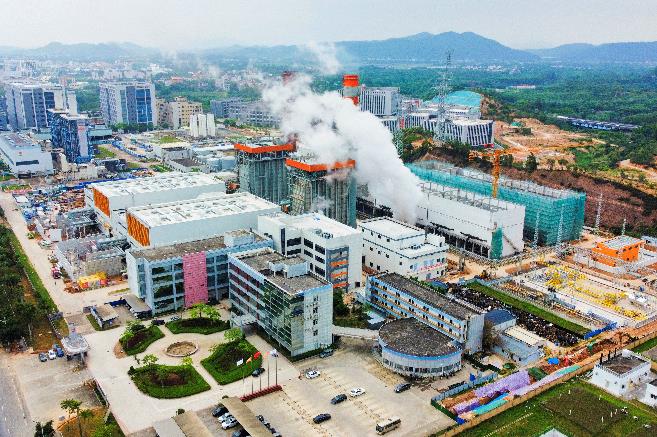

光明燃機電廠建設現場(光明燃機電廠供圖)

  光明燃機電廠項目是國家電力建設規劃和廣東省、深圳市能源重點保障工程,對保障深圳先行示范區能源安全特別是前海、光明科學城等中西部核心發展地區電力供應具有重要意義。建成后,將大幅改善深圳中西部片區電源、網架結構,有效緩解深圳市內東電西送輸電通道和市外輸電通道壓力,提升電力支撐經濟發展的保障能級。

  “電力遷改工程自2021年啟動以來,受工期緊、地下管線錯綜復雜、跨多條交通樞紐道路等因素影響,存在電網安全風險高、工程實施難度大、用戶影響范圍廣三大突出困難。近兩年來,我們累計召開30余次協調會,采取平行分段等方式安全有序推動工程施工,在政府相關部門和市民的支持下,較傳統方式提前6個月完成任務。”南方電網深圳光明供電局工程部負責人王煉介紹。

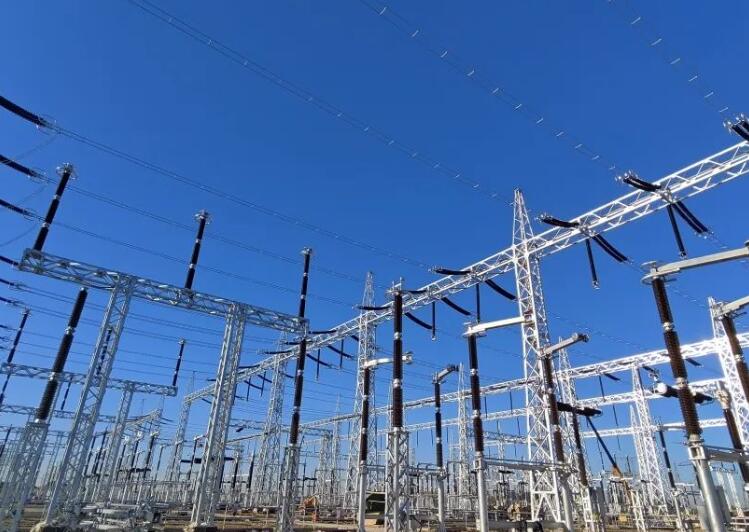

電力遷改工程實施現場。圖為施工人員組立鐵塔。(褚學來 攝)

  據了解,電纜通道是本次工程的“卡脖子”難題,由于地下施工地形復雜,且各類管線密集交織,傳統的機器進場施工方式無法實現。南方電網深圳供電局組織多次考察及專家論證,最終確定了以人工暗挖的方式,一鋤頭一鋤頭打通電纜通道。“其間,面對臺風、暴雨等多輪惡劣天氣不利因素,我們采用日夜倒班方式以最快速度恢復占挖所涉道路原貌,最大程度保障工程施工進度。”南方電網深圳供電局遷改項目管理高級經理楊進科說。

  在工程沖刺階段,由于兩回線路同停,導致電網安全運行風險高、涉及用戶多。該局通過轉供電、旁路作業等技術措施,主動優化電網運行方式,有效降低了大電網安全運行風險,有力保障了轄區4158個用戶的夏季安全可靠用電,切實做到對市民“零影響”。

  后續,南方電網深圳供電局還將繼續配合光明燃機電廠配套的220千伏線路送出工程,全力以赴沖刺220千伏光新站等重點項目在明年6月前建成投產,滿足深圳中西部片區日益增長的用電需求。

  來源:深圳特區報記者 方勝 通訊員 褚學來 鄭文韜


評論

用戶名:   匿名發表
密碼:
驗證碼:
最新評論0
