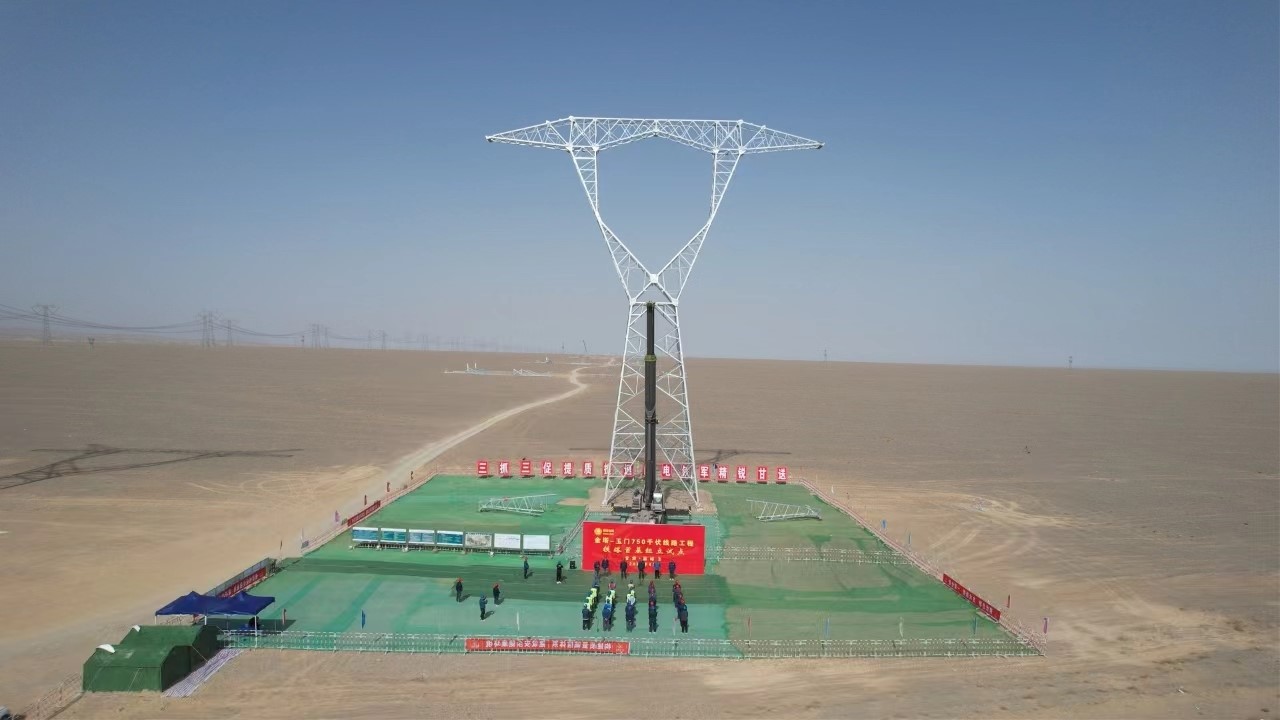

沿著柳園至格爾木高速公路一路向北,茫茫戈壁深處,青海750千伏魚卡—丁字口線路工程正有序建設。4月14日,該工程最高的一基鐵塔組立完成。青海送變電工程有限公司19名作業人員為當天的架線工作作準備。“這基鐵塔不僅塔體高大,而且要在兩條帶電線路中間施工,作業難度和安全風險很大。我們可以說是在‘夾縫’中組立鐵塔。”施工項目副經理張建軍介紹。
魚卡—丁字口線路工程是750千伏丁字口輸變電工程的一部分,屬于青海“沙戈荒”大型風電光伏基地送出工程的配套項目,投運后可優化青海中西部地區電網結構,助力海西蒙古族藏族自治州新能源電力外送。魚卡—丁字口線路工程海拔約3500米,起于已建成的750千伏魚卡變電站,止于在建的750千伏丁字口變電站,全線分為4個標段,采用兩回單線架設,線路全長469千米,共組立鐵塔939基。
根據工程前期設計規劃,魚卡—丁字口線路工程第2標段線路途經山地、丘陵、河道,沿線自然環境惡劣,線路需跨越在運的750千伏沙魚線和35千伏山灘線,且跨越塔位于兩條帶電運行的線路中間,塔體距離沙魚線僅有80米。為了安全實現高電壓等級跨越,跨越塔特意設計為高101米、總重173噸的轉角塔。為保證跨越塔安全組立,工程業主項目部在施工前對施工項目部管理人員和班組作業人員進行安全和技術交底。施工項目部在多次實地踏勘后制訂了組塔和架線施工方案,組織作業人員在現場開展模擬演練,讓作業人員熟悉各個環節的工作內容,同時開展安全教育培訓和考試,確保安全有序作業。
4月3日,組塔作業開始。在跨越塔組立現場,一臺載重220噸的吊車將塔材緩緩吊起。高空作業人員和地面指揮人員分工協作,力求每一個作業環節都精準到位。“注意做好現場監護,防止人員誤碰設備。”安全監護人袁強在現場不時通過對講機叮囑著作業人員。
“戈壁灘通常下午風沙大,超過5級大風必須停止作業。我們抓緊上午的時間,要求安全專責、技術專責全程在現場開展安全監護,確保順利完成作業。”現場安全員董天佑介紹。在吊裝塔材的同時,施工項目部在帶電運行的沙魚線兩側提前布設硬質圍欄,嚴禁施工人員穿越隔離區域。“各就各位,起吊!”工作負責人伍麒麟下達開工指令。在地面作業人員和高空作業人員的相互配合下,重達幾十噸的塔材被穩穩吊離地面。高空作業人員騎跨在鐵塔架構上,一手扶著被吊起的塔材,一手用工具逐一擰緊橫擔螺絲,并仔細檢查塔材安裝的牢固程度。
經過施工項目部各專業人員通力配合,鐵塔組立完成,跨越架線作業開始。此次跨越是三級風險作業。經過前期勘查,施工項目部決定在跨越山灘線時采用盤扣式鋼體跨越架,跨越沙魚線時采用在避雷線上安裝聚氯乙烯套管防護的方式,共投入83名作業人員開展施工。施工項目部以打造精品工程為目標,建立健全安全和質量管理體系,推進工藝技術創新應用,全力確保跨越架線施工按計劃于4月23日完成。(常秉玉)
評論
