6月15日下午,隨著現場線路沖擊及負荷轉切完成,由國網江蘇省電力有限公司南京供電分公司建設、中鐵十四局施工的南京五百戶-悅民110千伏線路工程順利投運。該工程是今年南京電網首個投運的110千伏線路迎峰度夏基建工程。

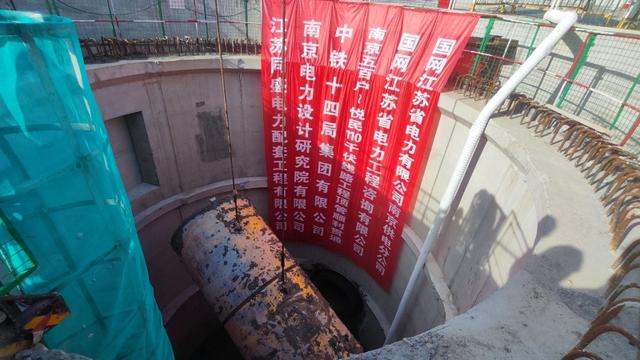

4月18日,工程首個頂管隧道貫通。
該工程位于南京市江寧區,線路從五百戶變電站出,起于智匯路與啟迪大街交叉口西側,沿啟迪大街由南向北至東麒路,于啟迪大街與東麒路交叉口由東向西至悅民變電站,全長2.4公里,其中下穿南灣營街與啟迪大街段長306米,采用頂管施工,其余地段均采用明挖排管方式。全線共計穿越48條市政管線,道路交通密集,管網繁多,其中包含燃氣管道、雨污水管道、電力電纜井、電力拖拉管通道、綜合通訊井等,產權單位多、施工難度大。

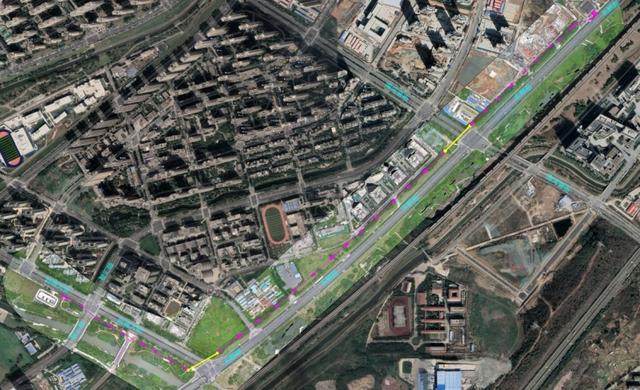

工程示意圖
中鐵十四局項目負責人付款峰介紹,工程于2023年12月15日開工,須確保今年6月實現完工。面對時間緊、任務重、周邊環境復雜等難點,項目加強施工籌劃,高效組織管理,提前探明地下管線分布情況,同步打開頂管隧道、明挖隧道等多個作業面,先后克服交通導改、復雜地下管線遷改、與其他管路交叉施工、穿越復雜地下環境等難題,確保工程安全高效如期建成。
據了解,南京五百戶-悅民110千伏線路工程的順利實施,實現220千伏光華變電站-仙鶴變電站110千伏部分的互聯,為后續仙鶴變部分負荷轉移至光華變打下堅實基礎,將為仙林大學城、徐莊軟件園、馬群及麒麟門地區有序用電提供保障,對優化主干電網結構、促進城市區域空間布局以及提升城市風貌亦具有重要意義。
