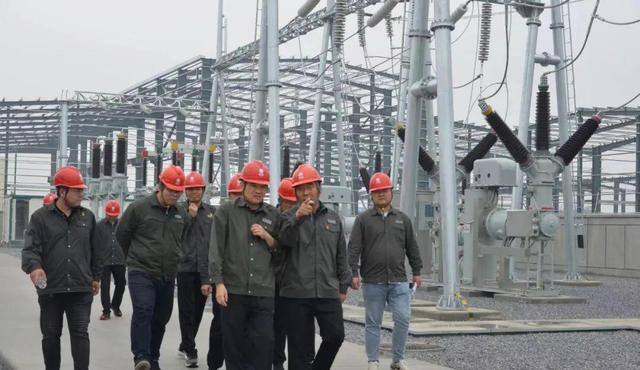

湖北武漢500千伏光谷變電站氣體絕緣金屬封閉開關設備檢修

國家電網報發布時間:2023-06-07 15:52:34  作者:林苗

  5月29日16時,國網湖北超高壓公司運維人員通過兩個階段的檢修,完成了500千伏光谷變電站氣體絕緣金屬封閉開關設備(GIS)全部檢修任務,共消除GIS的14處盆式絕緣子缺陷,提升了變電站安全運行水平,保障供區內客戶可靠用電。

  光谷變電站位于武漢市東湖高新區光谷片區,于2008年投運,變電容量200萬千伏安。此前,國網湖北超高壓公司運維人員在巡檢時發現,該站220千伏GIS的多個盆式絕緣子表面有裂紋。這些裂紋雖然細如發絲,但在GIS內部氣體壓力和日曬雨淋、冷暖交替等因素的持續影響下,極有可能發生漏氣,甚至引發該站220千伏母線失壓。為了確保該變電站安全運行,國網湖北超高壓公司決定更換這些存在裂紋的盆式絕緣子。

  光谷變電站是光谷片區的重要電源,協調該變電站施工窗口期是本次檢修的重點和難點。為此,國網湖北省電力有限公司組織相關部門及單位多次會商,合理安排時間節點。國網湖北超高壓公司詳細制訂檢修方案。根據方案,檢修工作分兩個階段進行,第一階段為5月14~19日,第二階段為5月22~29日。其間,該站220千伏母線輪流停運。同時,湖北電力調度控制中心調整電網運行方式,轉移光谷變電站用電負荷,讓光谷片區用電客戶“零感知”。

  220千伏GIS結構緊湊,解體檢修作業空間狹小。拆除盆式絕緣子時,作業人員須進入直徑約70厘米的GIS母線罐體內拆除相關附件。這特別考驗檢修人員的身體靈活性。悶熱潮濕的天氣也挑戰著作業人員的體力。

  “進入GIS母線罐體之前要先測量六氟化硫氣體含量和氧氣含量。六氟化硫氣體含量每升低于1000微升,含氧量大于18%,才能進入。”5月16日,母線罐體檢修前,盆式絕緣子更換作業面負責人時偉君向作業人員交代安全要求。15時,國網湖北超高壓公司變電檢修中心檢修二班班長韓煦穿好防護服,小心翼翼地鉆進220千伏GIS6號母線罐體。班組成員劉學輔助韓煦進入罐體后在一旁監護。罐體內,韓煦慢慢爬到指定位置,單手支撐轉身來到作業點位。他按照檢修方案依次拆除罐體的限位螺釘、母線導體,以及罐體支撐件與隔離開關靜觸頭之間的連接件。經過1個小時的緊張作業,韓煦完成了相關附件的拆除工作,安全出倉。他的衣服已經被汗水浸濕。整個操作過程比模擬演練快了近20分鐘。隨后,作業人員立即開始安裝新盆式絕緣子。

  當天,國網湖北超高壓公司按計劃完成全部檢修任務。此次檢修共包括六氟化硫氣體回收、設備拆裝、GIS抽真空、六氟化硫氣體回充等16道工序,環節多、時間緊、風險高。國網湖北超高壓公司加強計劃執行,有序完成各階段檢修任務,為迎峰度夏期間片區客戶可靠用電打下基礎。(林苗)
