近年來西部地區借助自身的資源優勢以及相關技術優勢,大力發展風電等新能源產業,一批技術領先、產能優勢明顯的風電項目相繼建成,并在電力行業產能提升中發揮著巨大的作用。
魯能馬鬃山第一風電場A區200MW工程,是國家西部大開發重點能源建設項目。2020年,華銳風電科技(集團)股份有限公司(以下簡稱“華銳風電”)成功中標,經過周密的策劃、部署、組織、施工,最終克服了重重困難,于去年底成功完成項目交付。
機組運行良好,單日發電量連創新高

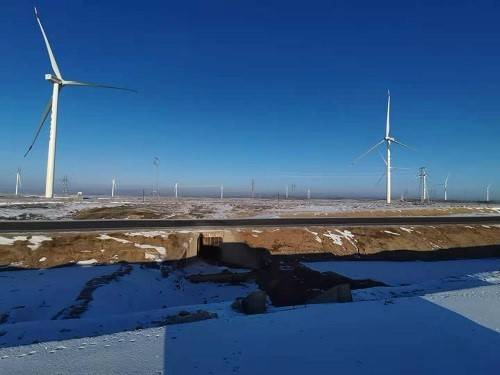

馬鬃山第一風電場由80臺單機容量為2.5MW風電機組和一座110kV升壓站組成。項目于2020年12月31日正式投產運營,至2021年3月,已經試運行2個月(1月為安裝調試期),通過綜合風場發電量、可利用率、功率曲線和機組故障統計等因素分析評估,目前機組運行情況良好,項目發電能力穩步提升。
數據顯示,1月31日全場機組單日發電量首次突破400萬KW/h,截至3月17日晚24:00全場機組累計發電量達到12376.776萬KW/h,單日發電量突破400萬KW/h共6次。
其中,1月31日全場機組單日發電量434.326萬KW/h;2月5日全場機組單日發電量421.216萬KW/h;2月19日全場機組單日發電量465.383萬KW/h,創單日發電量新高,2021年2月全場單月發電量達到6318.87萬KW/h;3月2日全場機組單日發電量449.071萬KW/h;3月15日全場機組單日發電量406.04萬KW/h,3月16日全場機組單日發電量471.3016萬KW/h,日利用小時數達到23.56小時,創下了投產以來單日發電量的新高。
不斷突破刷新的發電量表明,馬鬃山第一風電場正逐漸步入佳境。未來,這里預計年上網電量將達到54800萬KW/h,對當?shù)禺a(chǎn)生明顯的經濟效益、社會效益及環境效益。
大膽嘗試創新,順利完成項目交付
作為馬鬃山第一風電場的設備供貨方,華銳風電在整個項目中發揮了重要的作用,從前期設計規劃,到產品選裝,再到工程施工及后期投運調試,全程智能化、精細化作業,確保項目工程順利交付。
魯能馬鬃山第一風電場A區200MW風電項目是甘肅酒泉風電基地酒泉二期首批啟動的100萬項目中第一個全容量并網的項目,位于甘肅省肅北縣馬鬃山鎮,目標為建成80臺單機容量為2.5MW風電機組和110kV升壓站一座,以推進河西走廊風能資源開發利用和當?shù)匦履茉聪嚓P產業的融合升級。
華銳風電對于馬鬃山項目高度重視,將其列為當年的重點執行項目,針對區域氣候特點,為保證項目產能,選用了第三代成熟產品SL2500/141-HH90風電機組用于項目生產。
2020年初,新冠疫情肆虐全球,馬鬃山項目工期受到重大影響,復產復工后,工程建設時間接近第四季度,將面臨生產發運吊裝的最高峰,項目建設面臨諸多考驗。為確保項目按時交付,華銳風電立即進入攻堅狀態,在確保工程質量的前提下,對作業效率進行優化。其中,甘肅子公司大膽創新,打破生產班組壁壘,推行工序流水化多線并進作業模式,實現效率大幅提升。此外,甘肅子公司還針對耗時長、裝配難度大的工序,開發研制出新的工裝工具,數量多達30余種。
最終,華銳風電上下齊心克服了疫情影響、頂住搶裝潮下的供貨壓力,順利完成了80臺機組的裝配、調試工作,按工程進度如期完成了合同供貨,并于2020年底前全部并網。車間裝配調試共歷時3個月左右,其中全場80臺機組調試過程僅歷時42天。
此時臨近春節,該項目生產的清潔能源,將通過酒-湖特高壓線路及時送到湖南地區,有效緩解春節前當?shù)赜秒娋o張的形勢。
依托精細化項目規劃、定制化生產設計,華銳風電圓滿完成了項目工程交付任務,同時彰顯了其在風電領域的強大綜合建設實力。相信隨著西部地區清潔能源的開發進程加快,馬鬃山風電場項目不僅能推動區域經濟發展,還將對其它地區的能源利用起到積極的示范作用。
評論
