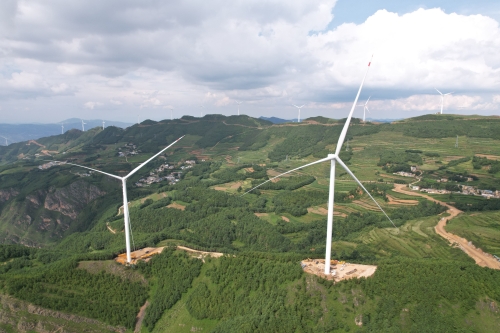

在迎峰保電的關鍵時期,9月11日,云南會澤金鐘風電場二期項目實現全容量并網發電,工程建設朝著全面竣工邁出關鍵一步。
該項目位于烏蒙山系會澤段G248沿線,海拔在2900米-3900米,風力資源豐富,是31個列入《云南省在適宜地區適度開發利用新能源規劃》的風電基地項目之一。項目共安裝風機9臺,單機容量均為5600千瓦,吊裝總重約3170噸,澆筑基礎砼6390方,由3臺高115米和6臺高120米、葉片半徑99米的風機組成。
在海拔近3000米的山麓地帶,高寒、低溫和凍土始終是困擾工程開展的幾大不利因素,水電十四局金鐘風電場二期項目部不懼地理環境和極端天氣影響,全面統籌、科學組織,按項目節點倒排工期,緊盯關鍵環節,以日計時狠抓進度,總歷時238天順利完成全容量并網發電。
項目建成后,每年預計上網電量12000萬千瓦時,對實現生態效益和經濟效益共贏、推動地方社會經濟高質量發展具有重要意義。下一步,水電十四局將以高度的政治責任感和使命感,高標準高質量推進項目后期建設,助力云南省經濟社會全面綠色發展,為奮力譜寫中國式現代化云南篇章作出更大貢獻。(作者:潘文娟 高明)
評論
