4月8日下午,常熟市第二生活垃圾焚燒發電廠擴建項目順利完成4號爐、3號機、4號機點火吹管,為下一步機組整套啟動及投產發電奠定了堅實基礎。
常熟市第二生活垃圾焚燒發電廠擴建項目采用一臺鍋爐聯兩臺汽機側管道進行系統吹管,系統相對復雜;由于受新冠肺炎疫情的影響,物資供應、職工到崗復工都發生了延誤。但項目全體職工鼓足干勁、克服困難,經過一個多月的齊心協力、日夜奮戰,在4月2日晚鍋爐點火一次成功,經過一個晚上的升溫,暖管,保壓等一系列的工作,各項指標及吹管參數優良,吹管順利進行。

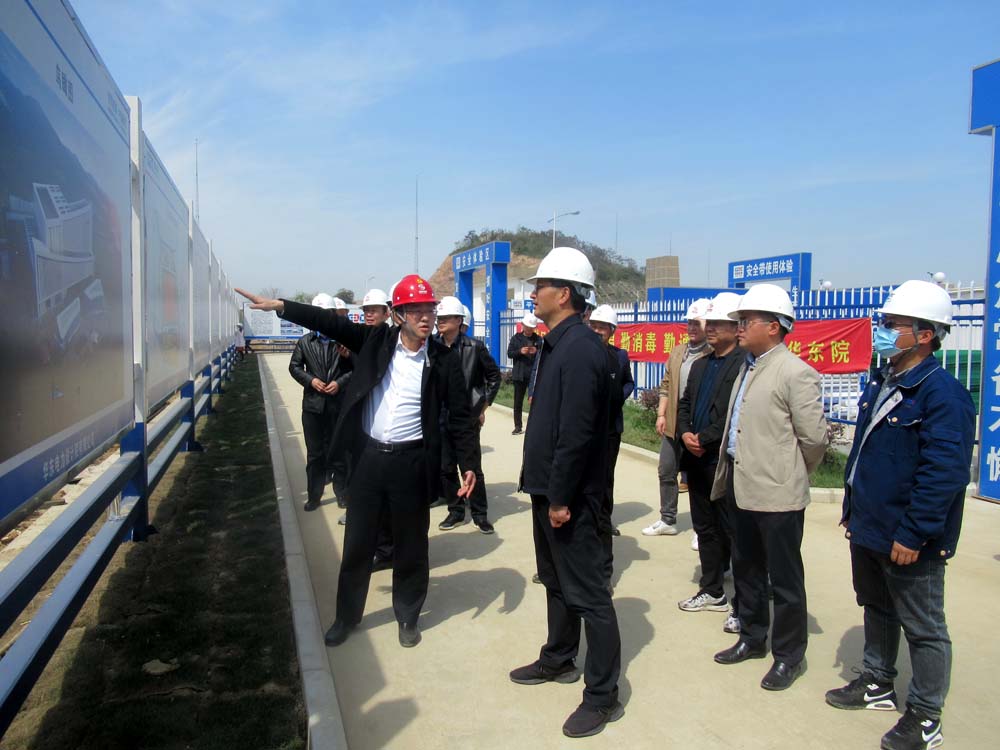

作為機組整套啟動前的最后一個重大節點,沖管前,項目部進行了多次的臨沖系統檢查、閥門試驗,邏輯驗證,系統試運等工作。并對點火所涉及到的系統、設備的安全性、完整性進行逐一排查,及時消除潛在隱患。為了保證系統安全穩定運行,調試單位組織相關人員交底,對吹管經過及注意事項逐項強調,由項目安全部門確認吹管環境,設置隔離區,掛設警示告知牌等一系列安全措施,同時項目組織人員24小時輪班巡檢,確保吹管處于可控、安全、高效的狀態。4月5日22時30分,汽機側四塊靶板顯示結果優良,4月8日21時30分鍋爐側兩塊靶板顯示結果優良,標志著常熟項目4號爐、3號機、4號機沖管工作安全、優質、高標準完成。
此次順利吹管,離不開業主方的大力支持及協作單位的配合。吹管工作的圓滿完成,為機組進入整啟和實現投產移交邁出了關鍵的一步。
