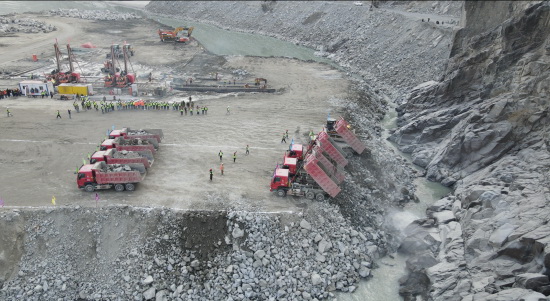

當?shù)貢r(shí)間12月3日10:00,世界在建最高、規模最大碾壓混凝土大壩——巴基斯坦巴沙水電站大壩實現截流,標志導截流臨時結構向大壩主體施工轉序。
巴沙水電站位于巴開伯爾-普什圖省和吉爾吉特-伯爾蒂斯坦地區交界處,最大壩高272米,設計澆筑總方量1870萬立方,總裝機容量4500兆瓦,建成后年發電量可達180億千瓦時。大壩標由中國電建集團和巴基斯坦邊境工程局(FWO)組成聯營體承建。公司所屬水電七局承擔主體施工任務,水電六局、水電十一局參建,華東院、成都院、中南院參與部分設計工作。
本次截流采用的方案是“單戧單向立堵截流”,一次性攔斷河床,由2號導流洞和導流明渠同時泄流,上下游圍堰全年擋水。導流建筑物設計標準為100年一遇,導截流標準為10年一遇,截流流量標準為722立方米/秒,截流龍口最大流速為5.15米/秒。
項目團隊超前謀劃、大膽創新,多次組織專家和技術人員赴現場進行勘察論證,對截流施工組織設計進行持續完善和優化,倒排工期、掛圖作戰,明確施工進度,實現導流隧洞襯砌完工、導流隧洞和導流明渠引水過流等施工目標。先后克服疫情、氣候、地形、洪災等影響,積極應對施工材料進口困難、施工強度高等挑戰,高質量完成截流目標。(吳敏)
