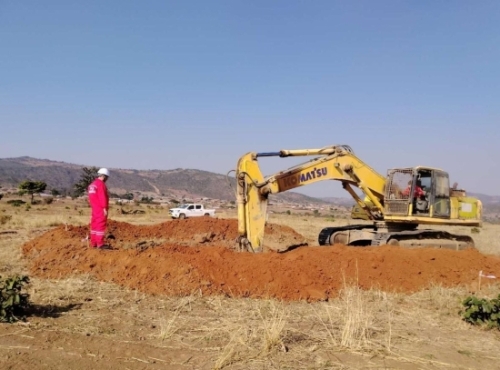

日前,坦桑尼亞通松400千伏輸電線路項目工程啟動塔位基坑挖掘作業,為后續基礎混凝土施工、塔架安裝和線路敷設打下了堅實基礎。
開工以來,項目團隊協同業主完成了征地、測量控制點布置、地形測量、地質勘探等工作,為鐵塔基礎主體施工爭取了準備條件。截至目前,項目已完成203公里的施工便道建設和征地范圍內的植被清理工作,砂石料的儲備與國內永久設備的安裝調試工作也均按既定計劃有序推進。下一步,項目團隊將緊盯關鍵施工節點,合理安排施工工序,加快推進設計圖紙審批等工作,為混凝土施工做好準備。
伊林加-松巴萬加輸電線路項目,位于坦桑尼亞西南部邊境,是埃塞俄比亞-肯尼亞-坦桑尼亞-贊比亞區域輸電走廊的關鍵一環,旨在構建一條全長約620公里的400千伏雙回路輸電通道。水電十一局承建的項目為伊林加-松巴萬加線路中的第四標段,起點通杜馬,終點松巴萬加,全長約203公里,共計497基鐵塔,建成后將顯著提升坦桑尼亞南部地區的電力輸送效能,并強化坦桑尼亞與東非電力聯合體的協作能力,進一步推動區域電力市場的互聯互通與貿易發展。(李宣闊)
評論
