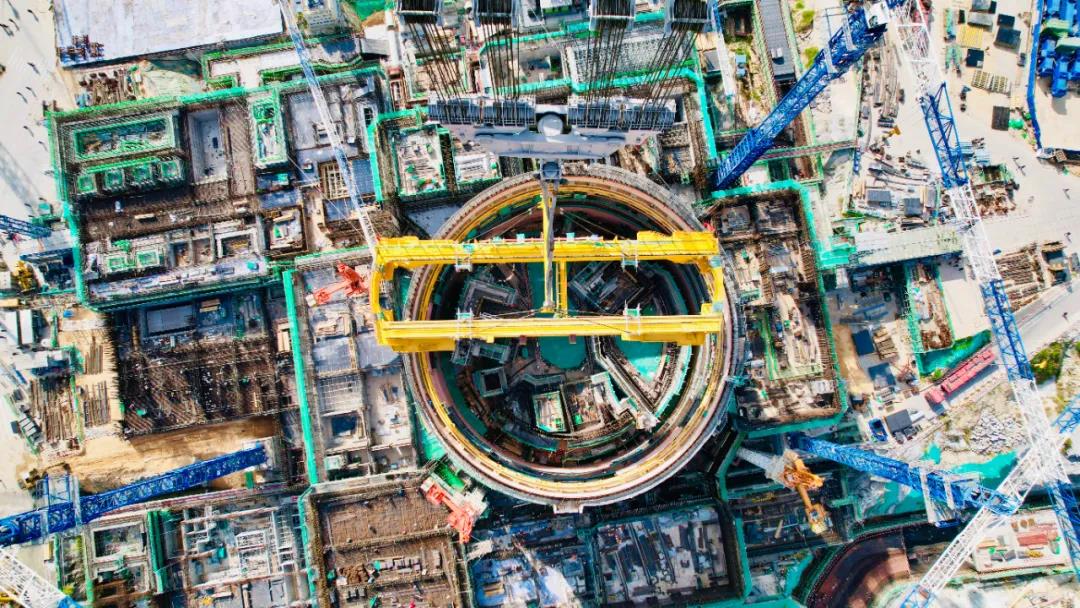

8月24日,華龍一號批量化工程——福建漳州核電1號機組環吊橋架整體吊裝就位,這是華龍一號核電機組首次實現環吊整體吊裝“零的突破”,為該機組主設備施工提前釋放了工作面,為后續主設備引入及內穹頂?shù)跹b打下堅實基礎。
本次吊裝采用3200噸履帶式起重機實施,電氣梁、非電氣梁、端梁、水平輪、旋轉機構等部件在地面拼裝后整體吊裝,環吊橋架經過提升、旋轉、帶載行走、變幅等一系列動作,最終精準就位。
為優化施工邏輯,進一步提高華龍一號批量化建設進程,漳州核電項目管理大團隊在分析國內外其他核電環吊各部件安裝經驗的基礎上,結合目前已經成熟的工程測量技術和大件吊裝技術,運用新的安裝工藝,簡化分段吊裝繁瑣的拆分及組裝過程,極大提高了施工效率。
