10月31日12時30分,中國電力大同光伏渾源二期100MW平價光伏項目最后一條集電線路投入運行,實現全容量并網。該項目由中國電力與西安隆基清潔能源合作開發建設,位于山西省大同市渾源縣,裝機容量100MW,總占地約3692畝,屬于山地光伏項目。項目的建成投產,為中國電力發揮區位優勢,進一步推進在晉清潔能源發展打下了堅實基礎。
項目建設過程中,在中國電力統一部署和指導下,項目專項工作組詳細策劃、精細安排工程的每個環節,克服了地勢落差大、地質條件復雜、氣候寒冷、送出線路需要多方協調等諸多困難,各參建單位精誠合作,協同推進,確保了按期實現全容量并網。

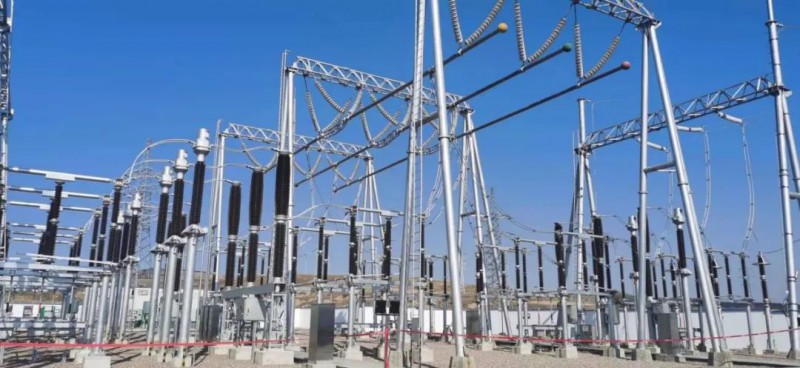

項目送出工程涉及新建的220kV寶寧站,以及已投運的2個升壓站的施工、接入和調試工作。其中,在網運行220kV和莊站的停電和擴建需要同時協調3個投資方;500kV平城站的停電、設備參數調整需要協調國網華北網調和山西省調,涉及的協調單位較多、難度高,項目專項工作組多次與各站經營主管單位、以及國網公司溝通協商,克服重重困難,取得了統一意見,為完成項目送出工程這個關鍵施工節點鋪平了道路。
大同光伏渾源二期項目投運后,預計每年可為電網提供電量超過1億6千萬kWh,節約標煤約5萬1千噸,減少二氧化硫(SO2)排放約33噸,二氧化碳(CO2)約14萬噸,氮氧化物(NOx)約31.4噸。
下一步,大同光伏將繼續加快新榮二期600MW項目和芮城莊上村“光儲直柔”樣板房建設步伐,推進芮城100MW農光互補項目前期工作,加速項目落地,助力中國電力推進戰略轉型,打造“世界一流綠色低碳能源供應商”。
